云南西雙版納州被譽為“北回歸線上的綠洲”,瀾滄江一路奔流至此,孕育了旖旎風光,也帶來了源源不斷的綠色清潔能源。
從景洪市驅車近3個半小時,沿蜿蜒山路盤旋而上,就來到了勐臘縣易武鎮曼臘鄉,一排排藍色光伏板整齊排列在山坡之上,與遠處的雨林交相輝映,這里就是華能烏沙河下寨光伏項目現場,也是西雙版納州目前裝機容量最大的光伏電站。今年3月,隨著該項目全容量并網投產,華能在西雙版納州的新能源項目投產裝機容量突破百萬千瓦大關,占西雙版納州新投新能源裝機總量的93.75%。
闖關奪隘中的“華能速度”
今年2月5日,農歷正月初八,華能瀾滄江公司景洪電廠基建專班現場負責人陳陽已帶領團隊出現在了項目建設現場。
“往年工人們都要正月十五才復工,但今年一季度是項目建設高峰期,大家憋足了勁兒沖刺全容量投產,都提前到位了?!标愱栒f。
華能烏沙河下寨光伏項目位于山地丘陵地帶,地形地質條件復雜,施工期重疊漫長的熱帶雨林雨季,為此,項目團隊開創了“旱季沖刺+雨季備料”的錯峰作業模式,將有效施工時間提升了40%。但即便如此,2025年初,項目仍有約50%的光伏板尚未鋪設,開關站的設備調試工作也剛剛開始,一季度成為決戰決勝全容量投產的關鍵時期。
對此,項目團隊搶抓有效施工時間,將需要光照條件的光伏板鋪設安排在白天,協調電纜敷設人員夜間進場,邊開挖邊回填,等到了早晨,道路早已恢復如初。
“二次回路故障,信號不明顯,位置隱蔽,無法排除故障?!苯ㄔO現場,華能景洪電廠的專家項超正在仔細排查二次回路遇到的問題。
華能烏沙河下寨光伏項目新建一座220千伏升壓站及配套輸變電系統,40多個控制柜和超16000多條二次回路的調試工作容不得一點出錯。
“最自豪的還是我們打造的‘網格化+模塊化’創新管理模式?!标愱栔钢┕て矫鎴D說。項目團隊將3160畝施工區劃分為48個網格,每個網格配備專屬施工團隊。施工高峰期超1200人同時作業仍井然有序。這種創新管理模式,使基礎澆筑與組件安裝效率得到了極大提升,最終創造了烏沙河下寨光伏項目7個月全容量投產的“華能速度”。
智慧博弈中的創新發展
“說實話,有時候我都不敢相信,去年這個時候這里還是一片荒山?!被貞浧鸾ㄔO歷程,陳陽感慨萬千。
物資運輸曾是建設過程中一大難關。華能烏沙河下寨光伏項目進場道路原本都是鄉村小路,盡管項目團隊對道路進行了拓寬修繕,但腹地仍有很多地方無路可走。為此,項目團隊可謂是“騾馬運輸隊+工業級無人機+山地溜槽”輪番上陣“接力”。

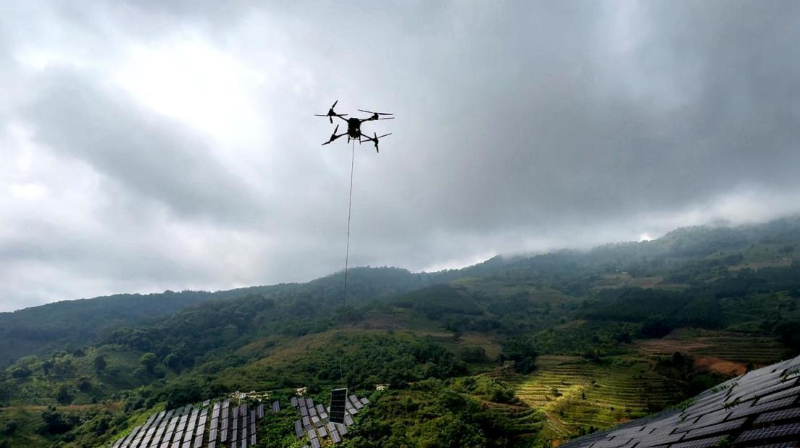

“最難走的3公里陡坡,我們先用溜槽分段輸送混凝土,再人工搬運澆筑基礎,最后用無人機‘空投’組件安裝,化整為零,終于搞定了30.5萬塊光伏組件?!标愱栃χf。
項目團隊的創新智慧遠不止于此。通過華能景洪電廠基建專班成員付烈坤展示的一組現場對比照片,可以清晰的看到,項目施工前的當地原始植被與現在的復綠情況幾乎看不出差別,這都得益于項目創新采用的“小蜜蜂”微型鉆孔技術,有效避免了對植被造成破壞。監測數據顯示,項目區土壤含水率保持穩定,周邊生物多樣性未受影響。

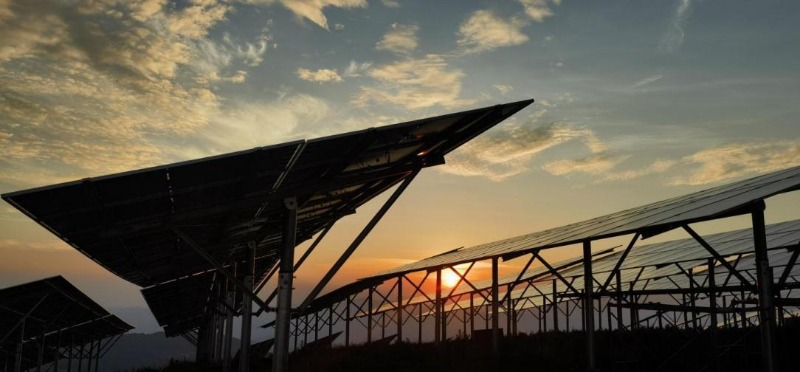

3月10日,華能烏沙河下寨光伏項目15萬千瓦全容量并網投產,成為西雙版納州目前裝機容量最大的光伏電站,預計年發電量可達2億千瓦時,每年可節約標準煤6.57萬噸,減少二氧化碳排放16.38萬噸。夕陽西下,光伏板反射的余暉將整個山谷染成了浪漫的金色,希望的田野正在蓬勃生長。
華能瀾滄江公司堅持水電與新能源并重發展,立足調節電源一個“點”,貫徹瀾滄江發展一條“線”,鋪開流域多能互補一體化開發“面”,加快推動瀾滄江水風光一體化清潔能源基地建設,開創了規?;?、集群化綠色發展新格局。今年以來,華能瀾滄江公司以“開局決戰、起步沖刺”的過硬作風,創新實干、擔當作為,推動營業收入、利潤等經營指標全線飄紅,順利實現生產、經營、發展“開門紅”。(文:孫賀 申鑫 鄭妍鈺)
