初春三月,黃土高原上依然春寒料峭。迎著清晨的第一縷陽光,位于甘肅慶陽的華能隴東能源基地建設現場已是人頭攢動、設備轟鳴的繁忙景象。
作為我國首個千萬千瓦級多能互補綜合能源基地、隴電入魯特高壓線路重點配套電源項目,今年以來,華能甘肅公司錨定隴東能源基地上半年與“隴電入魯”特高壓直流工程同步投運目標,以“一盤棋”思維統籌全局,凝聚起“開局即決戰、起步即沖刺”的全員共識。
3月5日,基地調峰煤電1號機組順利通過168小時連續滿負荷試運行,正式投入商業運營;3月12日,調峰煤電2號機組實現整套啟動并網;3月15日,CCUS項目10kV段受電一次成功,新能源首批項目升壓站全面開始分系統調試……翻開一季度“任務表”和“成績單”,基地建設者們以時間為經,以奮斗為緯,隴原大地“捷報頻傳”,這幅“風光”綠色新圖景在醞釀多年后,即將迎來最后的建設“沖刺”。

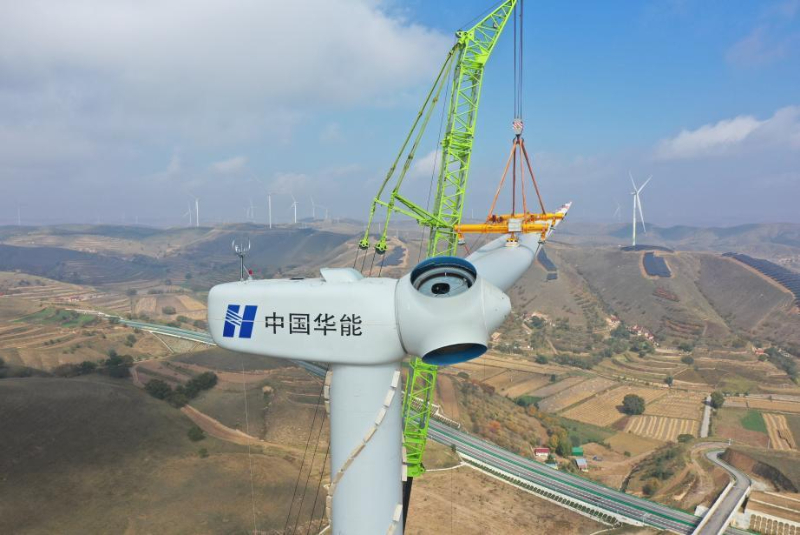

鄭金權/攝
風光+儲能:緊鑼密鼓創新提速
當我們把目光聚焦在基地新能源C1項目升壓站建設現場,分系統調試正在有條不紊地推進:邏輯測試、定值校驗的數據在屏幕上流淌,為項目并網做最后的智能校準。遠處山上,集電線路、匯集線路工地上人影流動,架線工作正在緊鑼密鼓加快推動。
工程部負責人郭楠站在指揮屏前,看著實時更新的進度曲線說:“眼下,光伏板已鋪設完畢,風機調試完成了最后一道工序,我們正在全力以赴沖刺4月并網節點?!?/p>
與此同時,一百多公里外的二批D2項目建設現場,大件運輸車一輛接一輛在山間移動,得益于三臺主吊的加持,一臺臺風機正在穩步升起。
截至目前,項目風機承臺已全部澆筑完成,吊裝完成12臺,光伏組件安裝完成6500余組,集電線路基礎完成200余基,升壓站主要設備均已經就位。經歷了冬季施工和春節后的快速復工,項目建設正按照6月投產的目標加快建設。
來到儲能項目現場,電池艙如蜂巢般緊密排列,電池模塊緩緩嵌入艙體。這套智慧儲能系統可有效“削峰填谷”,保障新能源最大化利用和電網系統穩定。與之毗鄰的分布式調相機施工現場,模塊化裝置靜待使命,其瞬時無功補償能力將為新能源上網裝上“穩壓器”。這些隱藏在黃土高原中的科技利器,可在將來保障每一度電都能安全穩定高效地匯入電網大動脈。
調峰電源:協同聯動立體“會戰”
在華能正寧調峰煤電項目機組廠房內,鋼鐵交響與春日生機相互交織。正值機組生產調試的關鍵期,建設者們進一步深化協同聯動,在最后的攻堅戰場上展開立體“會戰”,攻堅克難的強勁熱潮隨處可見。
檢修與運行人員無縫協作織就安全防護網,他們專注俯身設備間,為機組“心臟”進行精密“體檢”。主控室大屏上跳動的綠色曲線見證著1號機組安全穩定運行,目前發電量已突破3.9億千瓦時。2號機組旁,調試人員正在進行168小時連續滿負荷試運行前的準備,全力以赴打贏機組高質量投產攻堅戰。

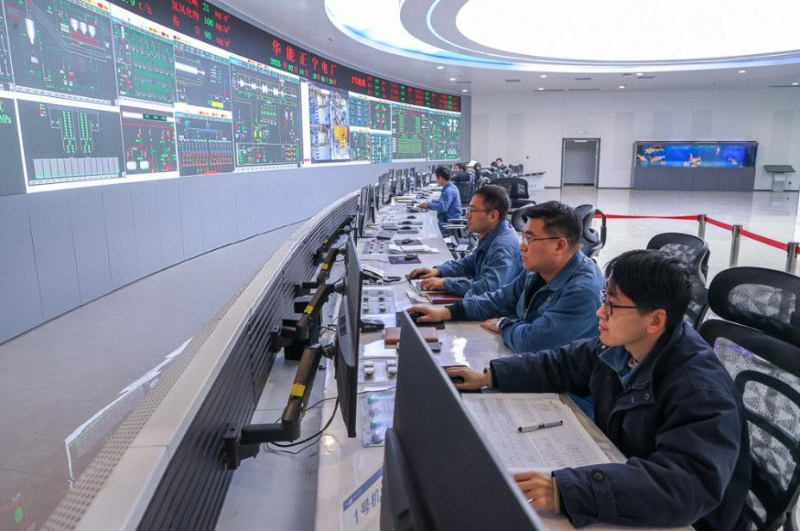

王心漪/攝
在輸煤系統的能源“動脈”上,燃料人員正全力以赴守護機組“口糧”。他們分區域、全過程跟蹤系統運轉狀態,在智能運維集控屏前適時調整,以滿足機組運行需要。同時,隨著全自動化采制化設備單體調試完成并投入使用,調峰煤電燃料智能管控系統代替傳統輸煤模式邁出了關鍵一步。
在基地CCUS項目建設現場,設備安裝進入關鍵時期。間冷塔“挺拔”矗立,復合吸收塔如鋼鐵森林般直指天空,施工人員正在井然有序地進行內件安裝。
“作為全球最大燃煤電廠碳捕集裝置,它每年可捕集的碳排放量相當于60萬輛汽車全年排放的二氧化碳,其每年的碳匯能力可讓6萬畝荒原披上綠裝?!奔夹g負責人吳桐介紹說。
草木蔓發,春山可望。天氣乍暖還寒,擋不住華能人奮斗的腳步,歷經風霜雨雪,一個多能互補、綠色智慧的千萬千瓦級“新”能源基地即將誕生。黃海上下同飲一江水,當清潔電能穿越千山萬水,聯結起甘肅老區和齊魯大地,綠能澎湃,譜寫出西電東送新篇章。(文:李芳菲 彭艷嬌)
